為民辦實事|城鄉居民飲水提升、集鎮改造提升……惠及武平這些鄉鎮!
2021-08-20 23:05:05??來源:  責任編輯:陳梅英

2021年

縣委縣政府為民辦實事項目共有10大項28個子項

項目涉及農林、交通、飲水、公共設施等民生領域

件件都與您有關!

截至7月底,

已完成投資48350.4萬元

占年度投資94080萬元的51.39%

“武平縣人民政府”微信公眾號

將分期為大家播報各個項目的具體進度

今天推出第二期。



一、農林產業提升項目

01

實施農業綠色發展項目


項目內容

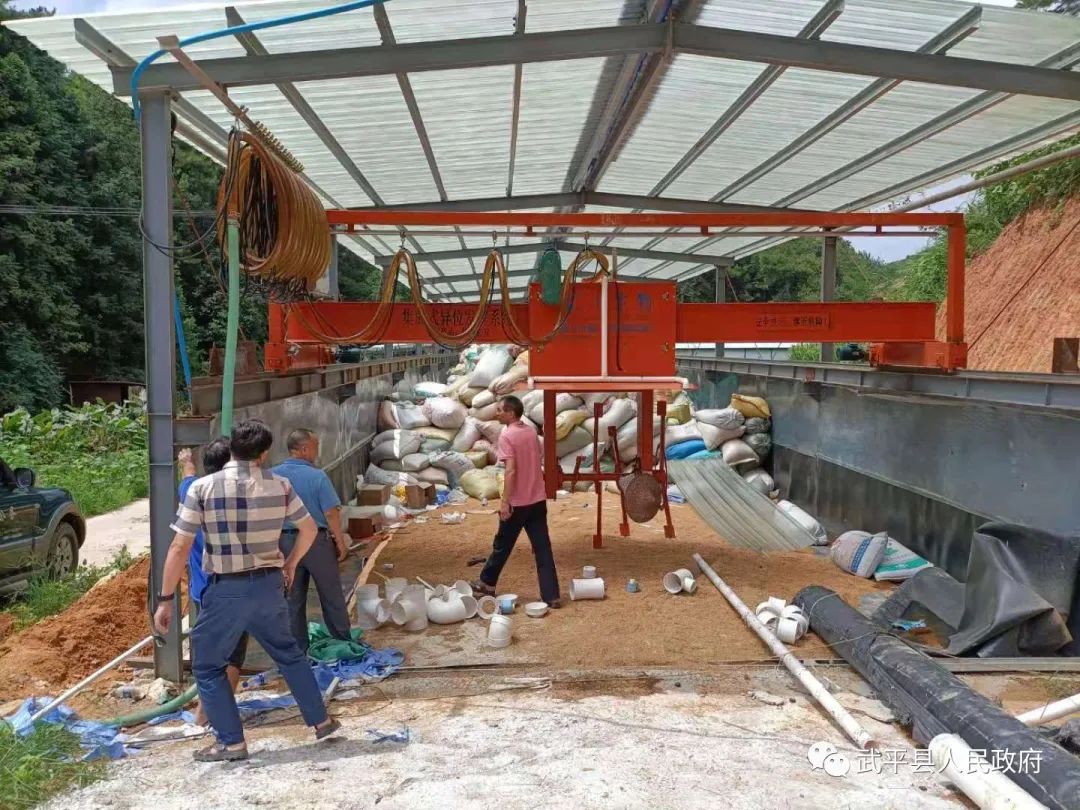

建設有機肥廠及智能監管系統,推進種養殖基地建設,實現農業廢棄物資源化利用,增加本縣有機肥供給,改良土壤肥力。




節點目標

第一、二季度完成種養殖基地前期工作及有機肥廠開工;第三季度建設有機肥廠廠房及配套設施、安裝設備,完成種養殖基地建設;第四季度建設有機肥運輸處理及智能監管系統并上線使用,種養殖場廢棄物實現有效收集。

工作進展情況

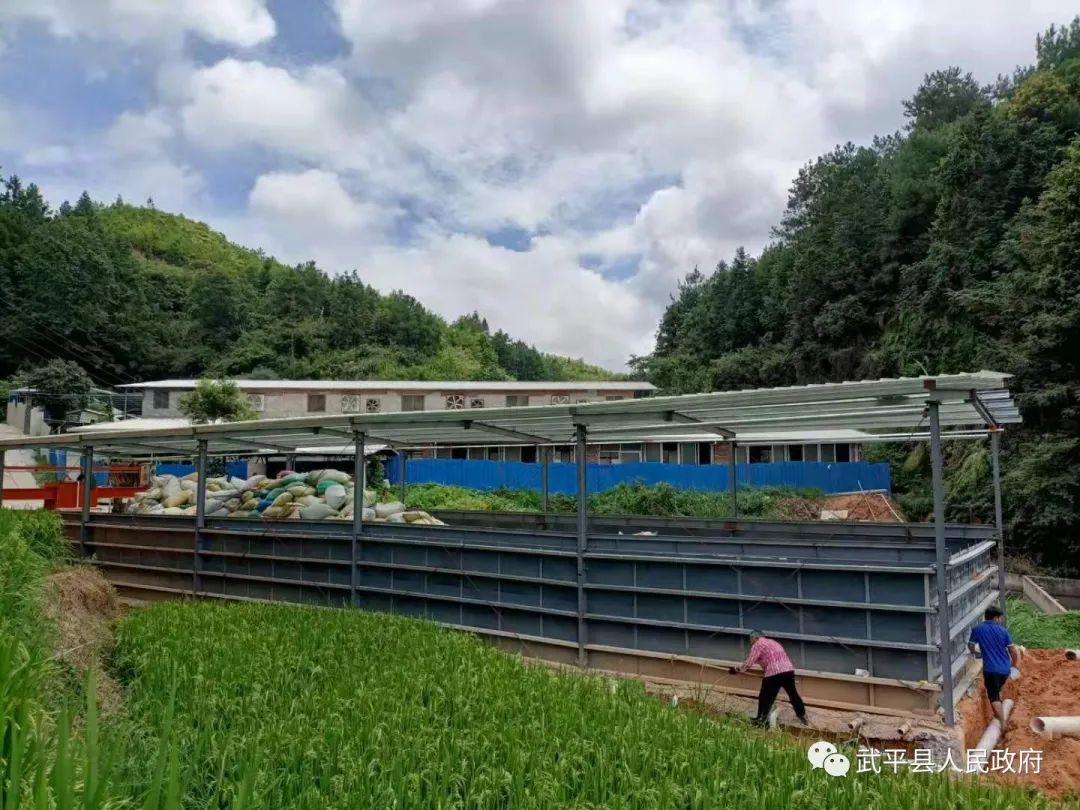

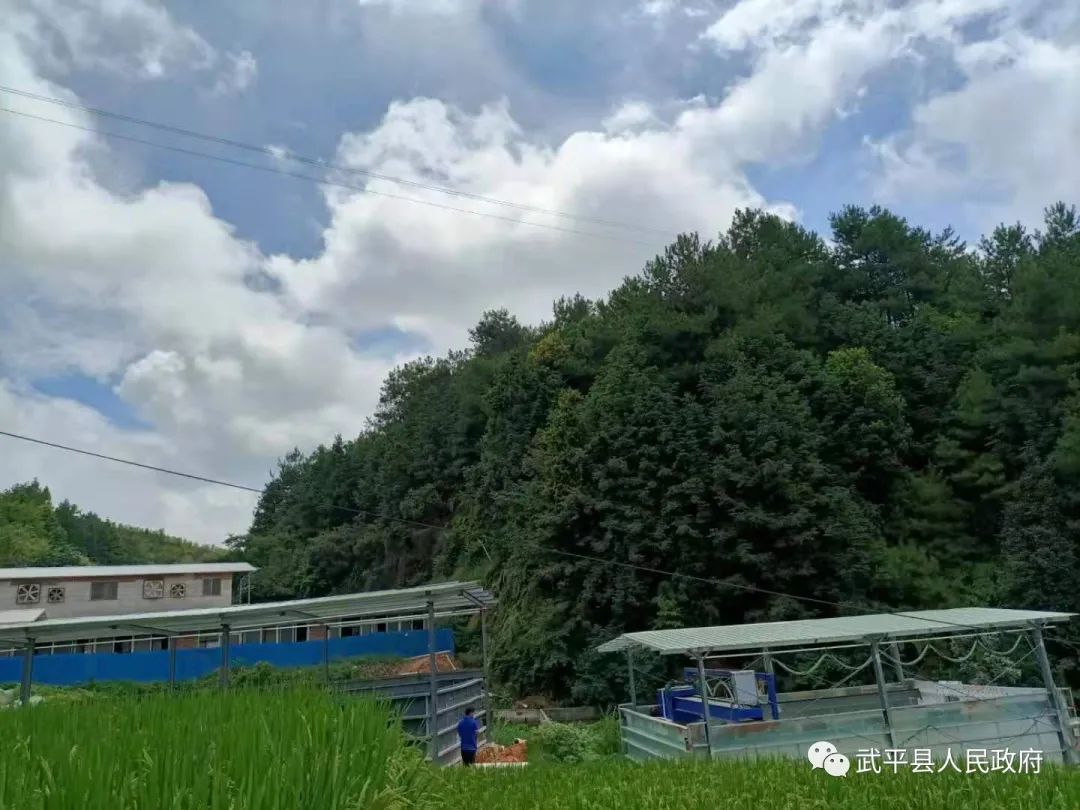

畜禽養殖場糞污處理設施糞污收集、處理設施提升計劃建設117家畜禽養殖場資源化利用設施、種養結合示范基地,其中97家已完成建設,其余20家正在建設中,第三方(成達工程監理公司)完成項目驗收71家,其中35家正在辦理資金撥付手續。有機肥廠正在進行場地平整工作,總土方約13.2萬方(含填方),目前已完成挖方約8.8萬方,填方2.7萬方。智能監控平臺已經完成終端控制室的安裝,計劃在40家養殖場安裝監控攝像頭、流量計,目前已完成39家。

02

實施高標準農田建設項目


項目內容

建設規模2.15萬畝,主要建設田間道路、農渠、灌排渠及排洪溝、防沖護岸等。

節點目標

第一季度招投標及施工單位進場;第二季度完成項目投資額30%;第三季度完成項目投資額60%;第四季度完工。

工作進展情況

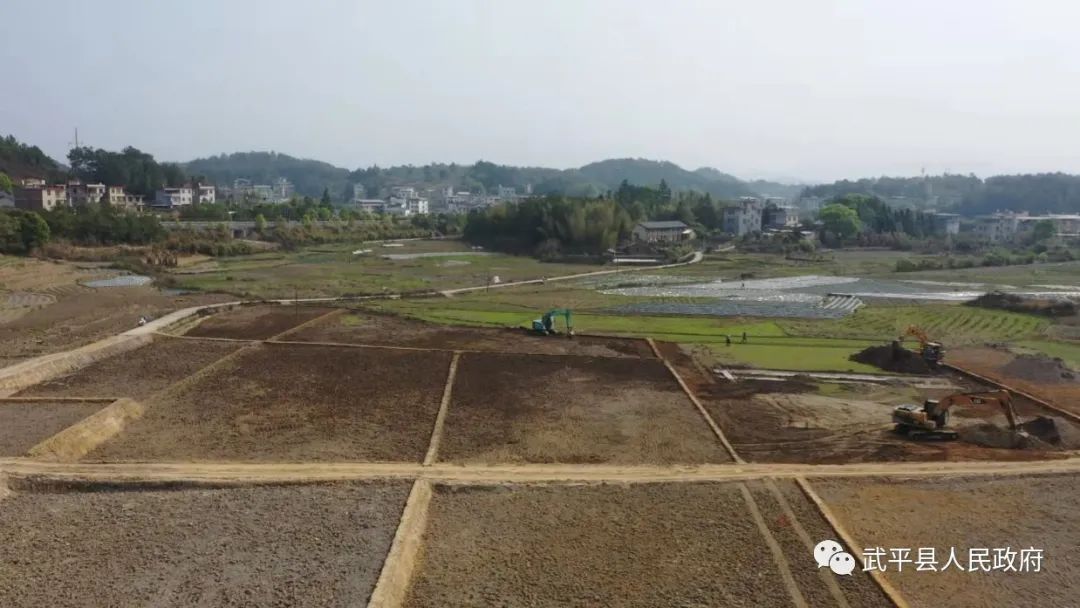

實施規模2.15萬畝(其中高效節水灌溉面積0.1萬畝),涉及城廂、中山、巖前、象洞、民主、中堡、武東、中赤、萬安9個鄉鎮27個村。目前已完成工程總投資2475萬元,占工程總投資的75%,完成面積16516畝,其中萬安鎮完成100%,面積1300畝;民主鄉完成80%,面積2400畝;中赤鎮完成100%,面積1100畝;城廂鎮完成80%,面積5056畝;武東、中堡鎮完成90%,面積1890畝;象洞、巖前鎮完成70%,面積2548畝;中山鎮完成55%,面積2222畝。

03

實施現代竹業項目


項目內容

實施竹林撫育墾復8000畝;建設竹山噴灌設施水池4個,100立方米;新建竹山道路(硬化)20公里。

節點目標

第一季度完成編制實施方案并報省林業局;第二、三季度完成省林業局項目批復并組織實施;第四季度項目檢查驗收。

工作進展情況

編制了《武平縣2021年現代竹業重點縣項目實施方案》,擬在萬安鎮、東留鎮、中山鎮、民主鄉、中赤鎮、巖前鎮、象洞鎮、武東鎮、永平鎮、桃溪鎮、大禾鎮和武平縣天源國有林場共12個鄉鎮(場)實施。《實施方案》今年1月上報省林業局,待省林業局批復后組織實施。



二、城鄉居民飲水提升項目

01

城鄉居民飲水提升項目


項目內容

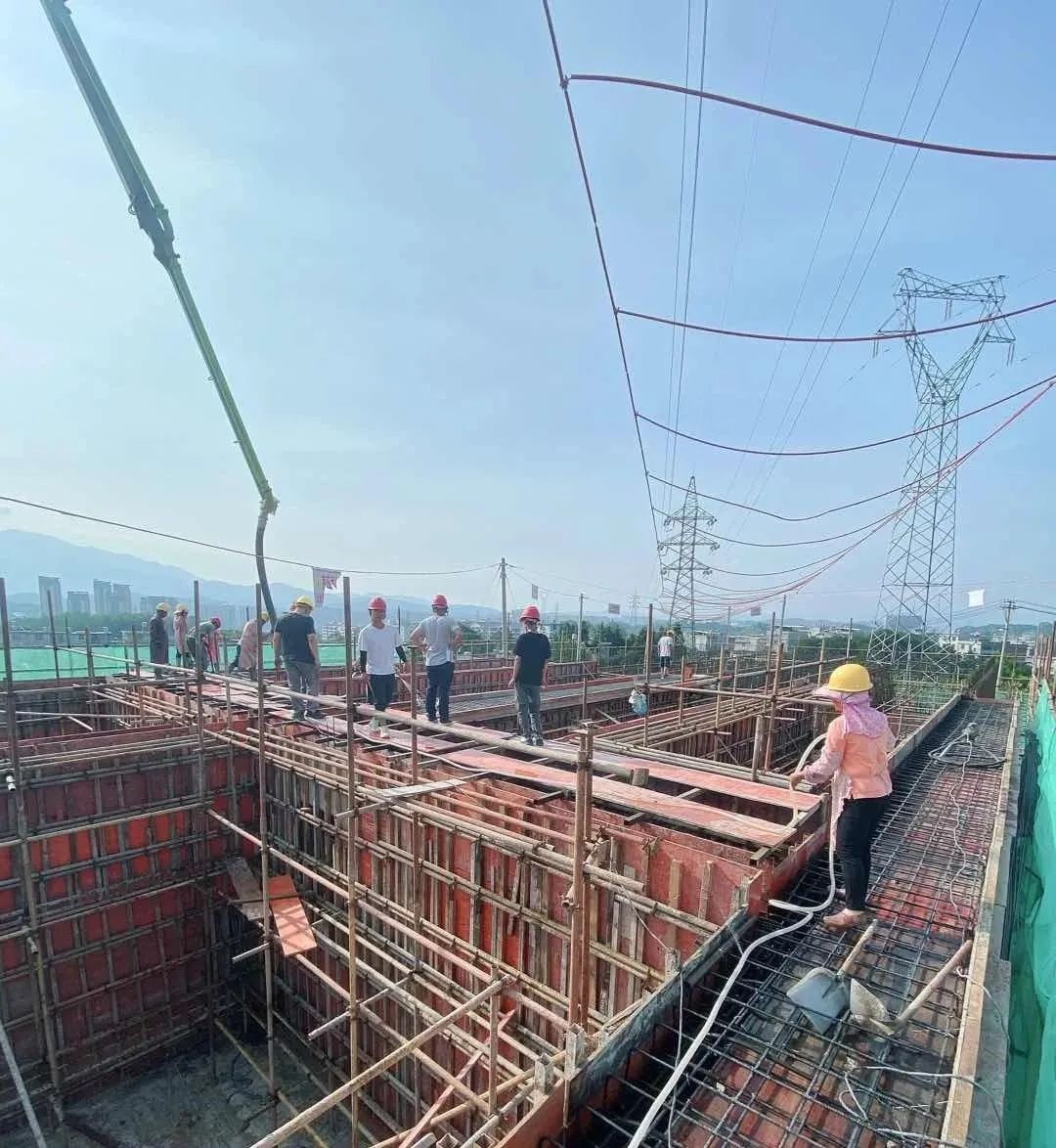

實施城鄉供水一體化項目(一期)城區分區、十方分區、巖前分區、中堡分區項目建設及相應偏遠村莊供水鞏固提升工程;啟動城鄉供水一體化項目二期建設;新建美子坑水庫,總庫容146萬立方米。



節點目標

第一季度完成十方集鎮水廠擴建;第二季度完成城區第二水廠擴建主體工程及設備安裝;第三季度開工新建中堡大績水廠主體工程,完成十方分區管網鋪設,完成巖前美子坑水廠改建工程及管網鋪設,完成10個偏遠村供水設施的提升改造;第四季度完成城區第一水廠主體工程改建,開工一批城鄉供水一體化二期項目,涉及象洞、東留、永平、桃溪、中赤等5個鄉鎮;新建美子坑水庫大壩主體工程建設。

工作進展情況

十方片區:十方集鎮水廠擴建已完成主體工程建設,已完成處明、黎明、黎畬、集賢、十方、鮮南、梅坑、白土等村的配水主管網鋪設,正在完善各村配水支管。
城區片區:第二水廠擴建工程的清水池、重力濃縮池、污泥池平衡池、排泥池等主體工程已基本完工,已完成城廂鎮凹坑、上東、下東、園丁和中山鎮太平、陽民等村配水主管網鋪設,完成云礤至第二水廠抗旱應急管網鋪設項目。已完成城區第一水廠征地工作。正在啟動白連塘水庫應急供水管道工程。
巖前片區:巖前鎮楊梅畬水庫至美子坑水廠原輸水管正在實施,已完成巖前集鎮至伏虎段配水管網鋪設。
中堡片區:完成中堡大績水廠征地工作,已完成上濟村配水管網鋪設,正在實施烏石、悅洋、遠富等村配水管網鋪設。城鄉供水一體化二期項目:已完成可研、初設公開招投標工作,正在進行可研的編制工作。

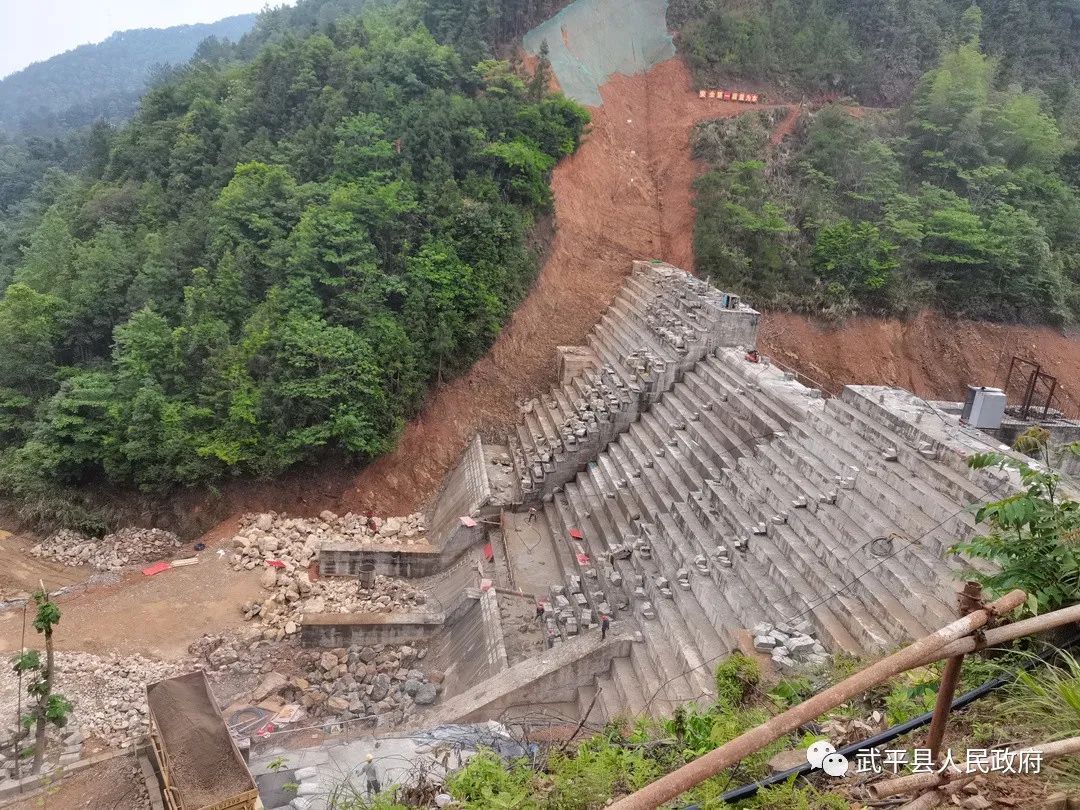

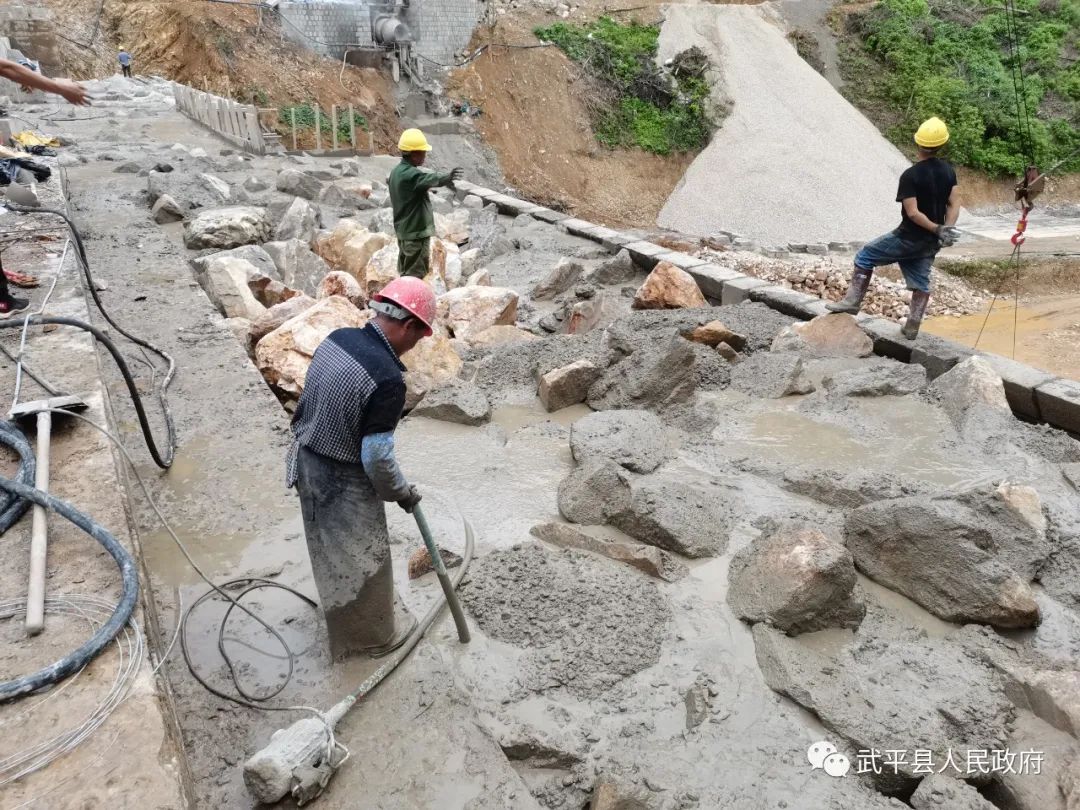

美子坑水庫:已完成10KV供電線路改造0.96公里,已完成進壩道路鋪設2.3公里,已完成兩岸基礎開挖和驗收,一期大壩壩體補強灌漿完成 851米,完成大壩高程473米的砌筑。



三、型城鎮化集鎮提升示范項目


01

型城鎮化集鎮提升示范項目


項目內容

主要包括集鎮主街道整治提升,農貿市場、停車設施、供水供氣、雨污分流、污水管網延伸、公廁、綠化亮化建設及建筑風貌管控等。

節點目標

“十四五”期間,每年滾動實施一批集鎮提升示范工程,2021年實施3個鄉鎮。

工作進展情況

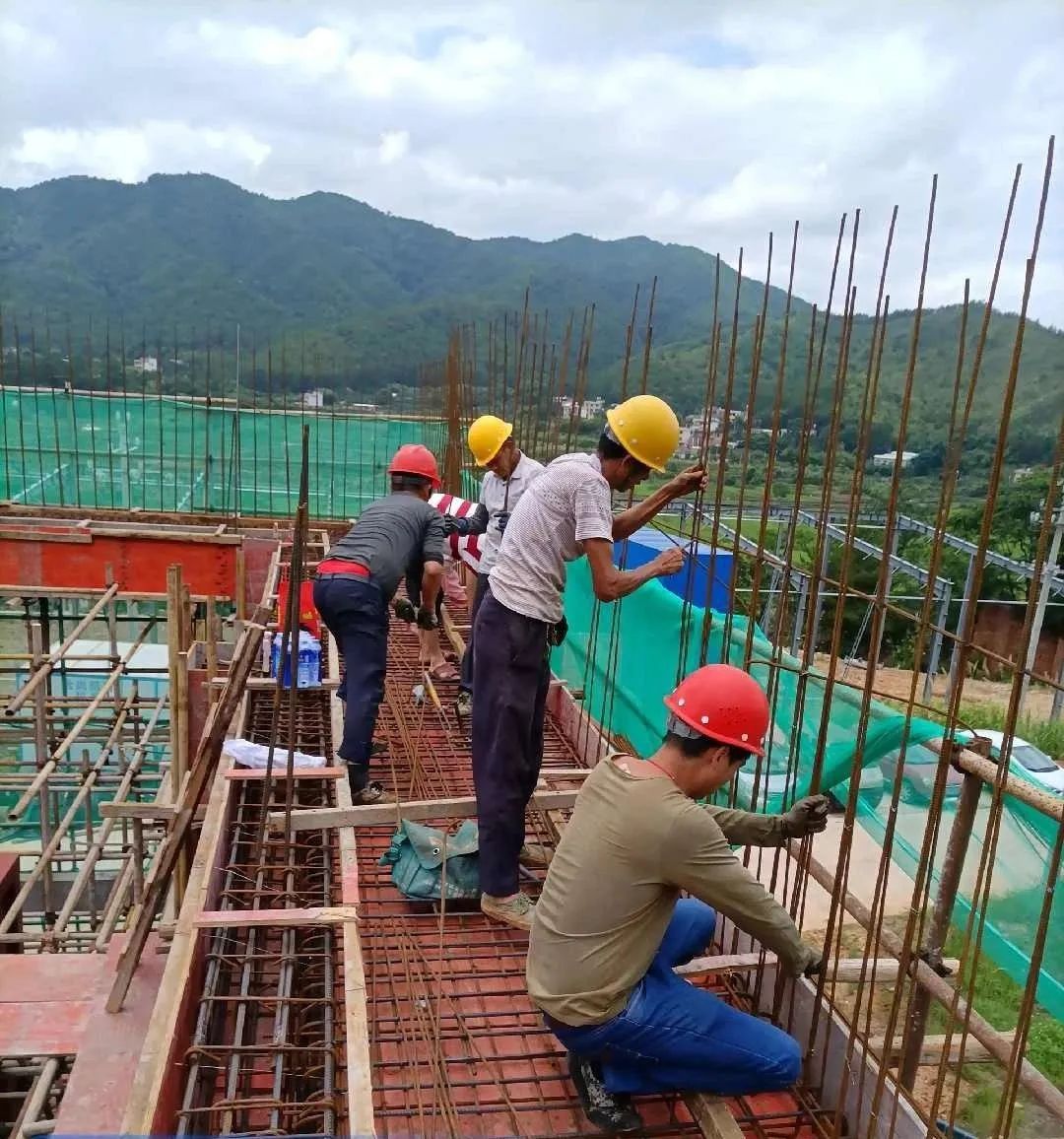

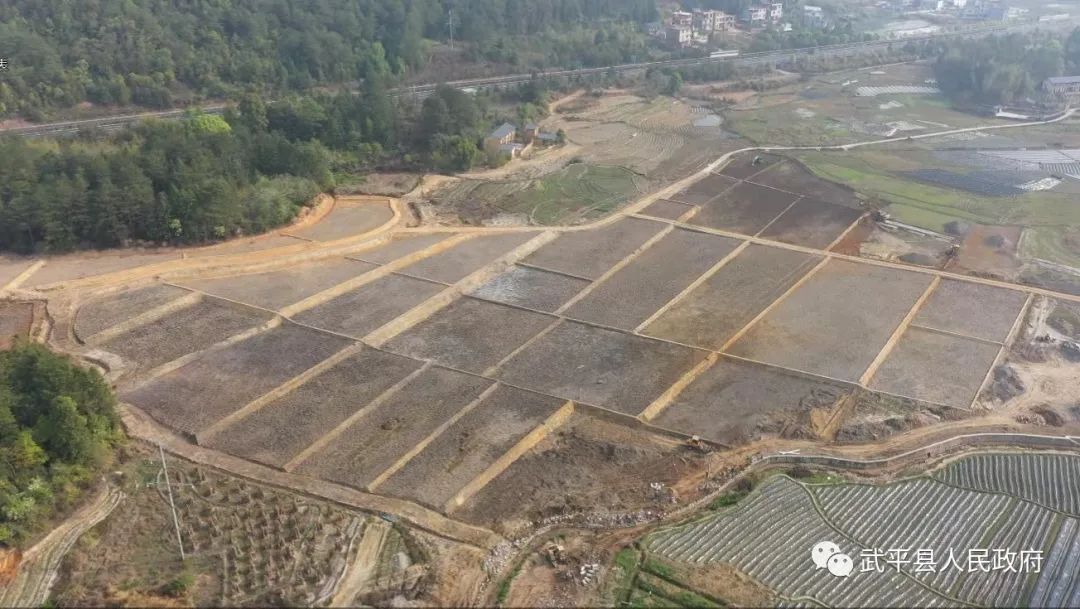

萬安鎮:集鎮主街道整治提升項目已完成項目立項,正在進行項目預算審核。3個停車場已完成征地,其中五里村停車場已完成基礎建設;集鎮農貿市場改造提升項目已完成畜禽宰殺點選址,正在進行老市場搬遷動員,正在進行項目立項及預算審核;法治文化廣場項目,法制文化廣場已完成征地、施工圖初步設計、項目立項,正在進行項目預算審核。老年活動休閑場所已封頂,正在封磚和室內外裝修;集鎮亮化項目已完成地形圖測繪及施工圖設計,正在進行項目預算審核;裸房整治需整治裸房25棟,已完成整治2棟;污水管網延伸工程已完成施工圖設計、項目立項,正在進行項目預算審核。

桃溪鎮:集鎮主街道改造項目已完成地質勘察、初步方案設計及項目概算、施工圖文件編制、項目用地審批、施工圖審查、項目立項等前期工作,正在進行預算審核工作;“桃韻茶鄉”主題公園已完成方案設計及預算等前期工作和場地平整工作,計劃與主街道改造工程同步實施;鎮集裸房整治已完成裸房摸底,正在進行入戶動員工作,目前已粉刷裸房25棟。

武東鎮:一河兩岸河濱文化公園和集鎮裸房治理2個項目已基本完成;新集路(汽車站至老派出所)道路提升改造工程、集鎮污水管網延伸工程、集鎮綠化亮化工程等3個項目已完成立項批復、概算財審和預算財審,并確定項目招標代理公司,即將掛網公開招投標;集鎮供水管網改造提升項目和農貿市場提升改造2個項目已完成規劃設計和預算編制。





四、城鄉居民保障提升項目

01

提高城鄉居民養老保險待遇


項目內容

城鄉居民基本養老保險基礎養老金從148元/月提高到155元/月,惠及城鄉居民5.7萬人。

節點目標

2021年1月開始。

工作進展情況

城鄉居民基本養老保險基礎養老金已從148/月提高到155/月。

02

提高農村低保補助


項目內容

實現城鄉低保標準一體化,城鄉低保標準從596元/月提高到659元/月。

節點目標

2021年1月開始。

工作進展情況

待市政府政策調整后執行,預計202110月起提高低保標準。

03

建設農村幸福院


項目內容

建設10個農村幸福院。

節點目標

2021年12月前完成。

工作進展情況

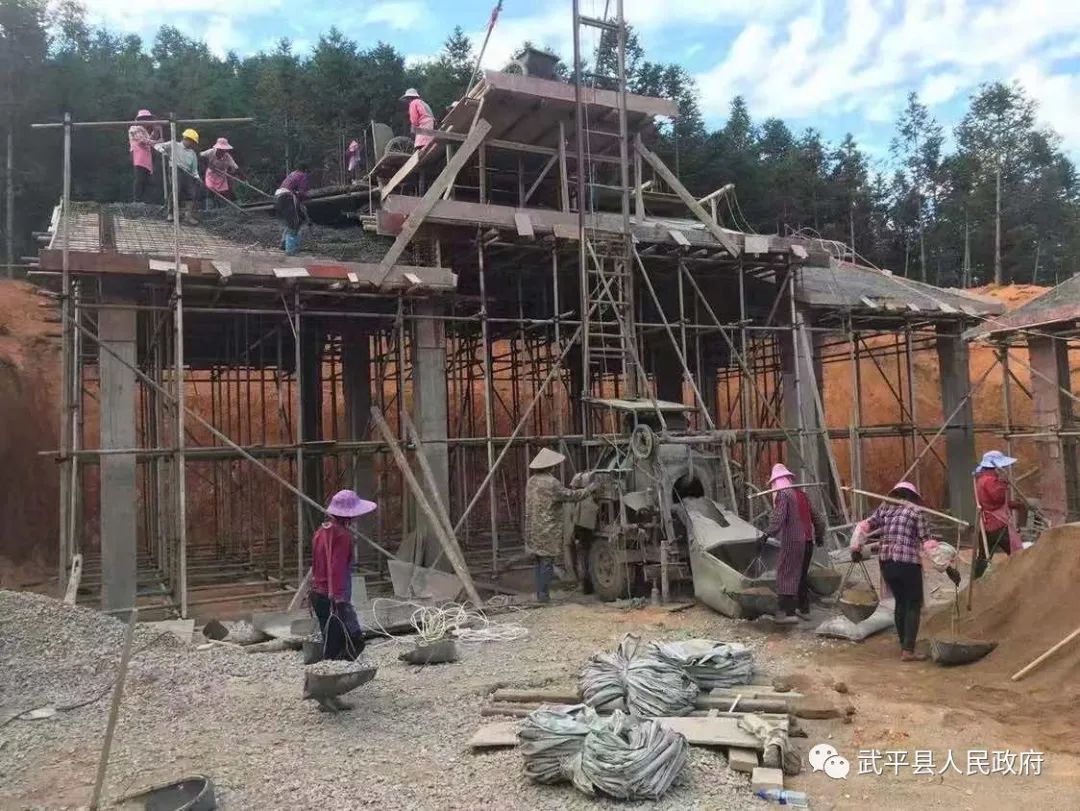

目前10個農村幸福院建設項目已全部動工建設,其中:已完工1個,正在進行設備采購7個。完成投資約550萬元,占全年投資任務的78.6%。預計10月底可全部完工。

04

新建村級骨灰樓堂


項目內容

新建30個村級骨灰樓堂。

節點目標

2021年12月前完成。

工作進展情況

目前已開工建設28個村,其中正在主體建設16個村、正在基礎建設12個村,累計完成投資約1570萬元,占全年投資任務的74.8%。
