【編者按】 為深入學習貫徹縣第十四次黨代會精神,,扎實推進“產業發展年”活動,,全面落實項目化推進工作落實機制,全力推進我縣100個重點項目早開工,、快投產,縣委,、縣政府從8月初開始至11月下旬,,在全縣范圍開展重點項目“百日攻堅”行動,進一步提升項目工作成效,,營造“比學趕超抓項目,、凝心聚力謀發展、時不我待干事業”的濃厚氛圍,。武平縣融媒體中心開設“項目攻堅在行動”專欄,,今天推出《武平重點項目“百日攻堅”行動一周回顧》。
一周過去了,,我縣重點項目“百日攻堅”行動步履不停,、戰績頗豐,各個項目緊鑼密鼓全力推進,。累計完成林地報批2996畝,,開工項目49個,實現項目竣工21個,。
攻堅動態
8月24日,,縣委常委王秀金調研推進龍龍鐵路武平段項目。 8月25日,,縣人大常委會黨組書記劉演昌調研推進龍龍鐵路武平段項目,。 8月25日至27日,縣政府副縣長馬永彬先后調研推進韓江流域梅江(龍巖武平)防洪工程項目,、武平縣生活垃圾焚燒發電項目,。 8月26日至27日,縣委常委,、宣傳部部長張如春先后深入永平鎮,、東留鎮,、城廂鎮調研推進鄉村振興試點項目。
8月27日,,縣委常委,、統戰部部長鐘日朝調研推進環千鷺湖鄉村振興示范片項目。 8月27日,,縣委常委,、政法委書記羅金旺調研推進武平縣軍警民一體訓練服務基地項目建設。 8月27日,,縣政府副縣長馬金良調研推進螢石礦井下改擴建及綠色礦山建設項目并開展安全檢查,。 8月27日,縣政府副縣長廖志新主持召開園區標準化廠房建設項目推進會,。 攻堅捷報
8月23日,,韓江流域上游梅江(龍巖武平)防洪工程初步設計獲省評審中心復審?fù)ㄟ^。

截至8月26日,,城廂中心幼兒園等6個第四期學校擴容建設項目已全面竣工,,今年9月份可正式投入使用。
縣衛健局勝利攻克武平南興包裝材料年產10萬噸再生瓦楞紙智能化建設項目引進前違規用林處理問題,。
截止8月28日,,華潤機制砂采礦區項目全面完成林地征收任務,共完成征收林地765畝,,實現了凈地交付使用,。
“數”說攻堅
報批攻堅方面 截止目前我縣重點項目累計完成林地報批2996畝。

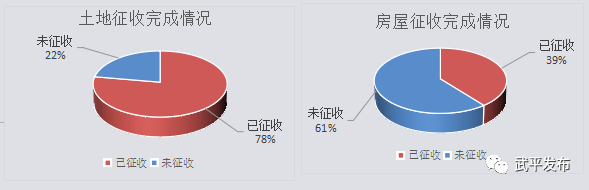

征遷攻堅方面 土地征收任務3850畝,,目前已完成3017畝,,完成率達78%;房屋征收任務27000平方米,,目前已完成征收10584平方米,,完成率達39%。
開工,、竣工攻堅方面
本周完成投資2.51億元,,截至目前累計完成投資70.12億元,占年度計劃的70.96%,。開工項目任務62個,,竣工項目任務42個,截至本周實現開工項目49個,,完成率達79%,;實現項目竣工21個,完成率達50%,。

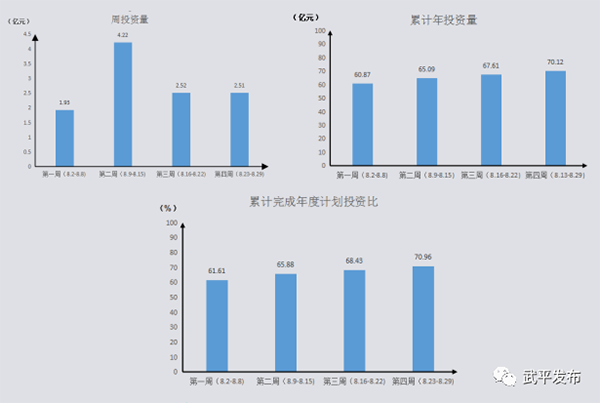

(1)重點項目投資情況圖

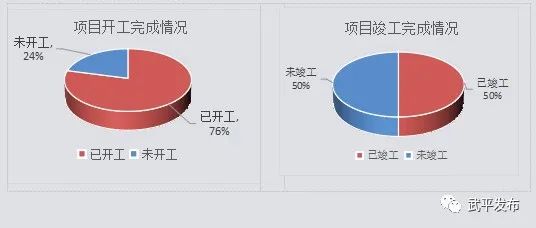

(2)開竣工任務完成情況圖 實行“一線工作法”,,全面加快項目建設,,搶抓時機,堅定不移,,堅持不懈打好項目攻堅戰,,事關全縣經濟社會發展大局,為武平更燦爛的明天而努力,! 編輯:陳梅英 審核:林向榮 程榮偉 終審:劉凌平 |
